建筑工程合同中的隐含条款解析
本作品内容为施工合同默示条款,格式为 doc ,大小 13352 KB ,页数为 2页

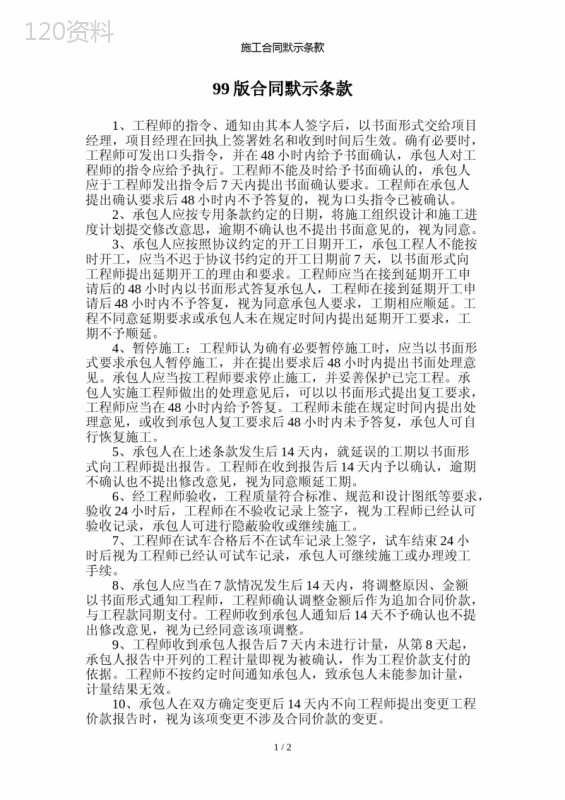

('施工合同默示条款99版合同默示条款1、工程师的指令、通知由其本人签字后,以书面形式交给项目经理,项目经理在回执上签署姓名和收到时间后生效。确有必要时,工程师可发出口头指令,并在48小时内给予书面确认,承包人对工程师的指令应给予执行。工程师不能及时给予书面确认的,承包人应于工程师发出指令后7天内提出书面确认要求。工程师在承包人提出确认要求后48小时内不予答复的,视为口头指令已被确认。2、承包人应按专用条款约定的日期,将施工组织设计和施工进度计划提交修改意思,逾期不确认也不提出书面意见的,视为同意。3、承包人应按照协议约定的开工日期开工,承包工程人不能按时开工,应当不迟于协议书约定的开工日期前7天,以书面形式向工程师提出延期开工的理由和要求。工程师应当在接到延期开工申请后的48小时内以书面形式答复承包人,工程师在接到延期开工申请后48小时内不予答复,视为同意承包人要求,工期相应顺延。工程不同意延期要求或承包人未在规定时间内提出延期开工要求,工期不予顺延。4、暂停施工:工程师认为确有必要暂停施工时,应当以书面形式要求承包人暂停施工,并在提出要求后48小时内提出书面处理意见。承包人应当按工程师要求停止施工,并妥善保护已完工程。承包人实施工程师做出的处理意见后,可以以书面形式提出复工要求,工程师应当在48小时内给予答复。工程师未能在规定时间内提出处理意见,或收到承包人复工要求后48小时内未予答复,承包人可自行恢复施工。5、承包人在上述条款发生后14天内,就延误的工期以书面形式向工程师提出报告。工程师在收到报告后14天内予以确认,逾期不确认也不提出修改意见,视为同意顺延工期。6、经工程师验收,工程质量符合标准、规范和设计图纸等要求,验收24小时后,工程师在不验收记录上签字,视为工程师已经认可验收记录,承包人可进行隐蔽验收或继续施工。7、工程师在试车合格后不在试车记录上签字,试车结束24小时后视为工程师已经认可试车记录,承包人可继续施工或办理竣工手续。8、承包人应当在7款情况发生后14天内,将调整原因、金额以书面形式通知工程师,工程师确认调整金额后作为追加合同价款,与工程款同期支付。工程师收到承包人通知后14天不予确认也不提出修改意见,视为已经同意该项调整。9、工程师收到承包人报告后7天内未进行计量,从第8天起,承包人报告中开列的工程计量即视为被确认,作为工程价款支付的依据。工程师不按约定时间通知承包人,致承包人未能参加计量,计量结果无效。10、承包人在双方确定变更后14天内不向工程师提出变更工程价款报告时,视为该项变更不涉及合同价款的变更。1/2施工合同默示条款11、工程师应当在收到变更工程价款报告之日起14天内予以确认,工程师无正当理由不确认时,自变更工程价款报告送达之日起14天后视为变更工程价款报告已被确认。12、发包人收到承包人送交的竣工验收报告后28天内不组织验收,或验收后14天内不提出修改意见,视为竣工验收报告已被确认。13、工程师在收到承包人送交的索赔报告和有关资料后28天内未予以答复或未对承包人作进一步要求,视为该项索赔已经认可。2/2',)
提供建筑工程合同中的隐含条款解析会员下载,编号:1700569494,格式为 docx,文件大小为2页,请使用软件:wps,office word 进行编辑,PPT模板中文字,图片,动画效果均可修改,PPT模板下载后图片无水印,更多精品PPT素材下载尽在某某PPT网。所有作品均是用户自行上传分享并拥有版权或使用权,仅供网友学习交流,未经上传用户书面授权,请勿作他用。若您的权利被侵害,请联系963098962@qq.com进行删除处理。
